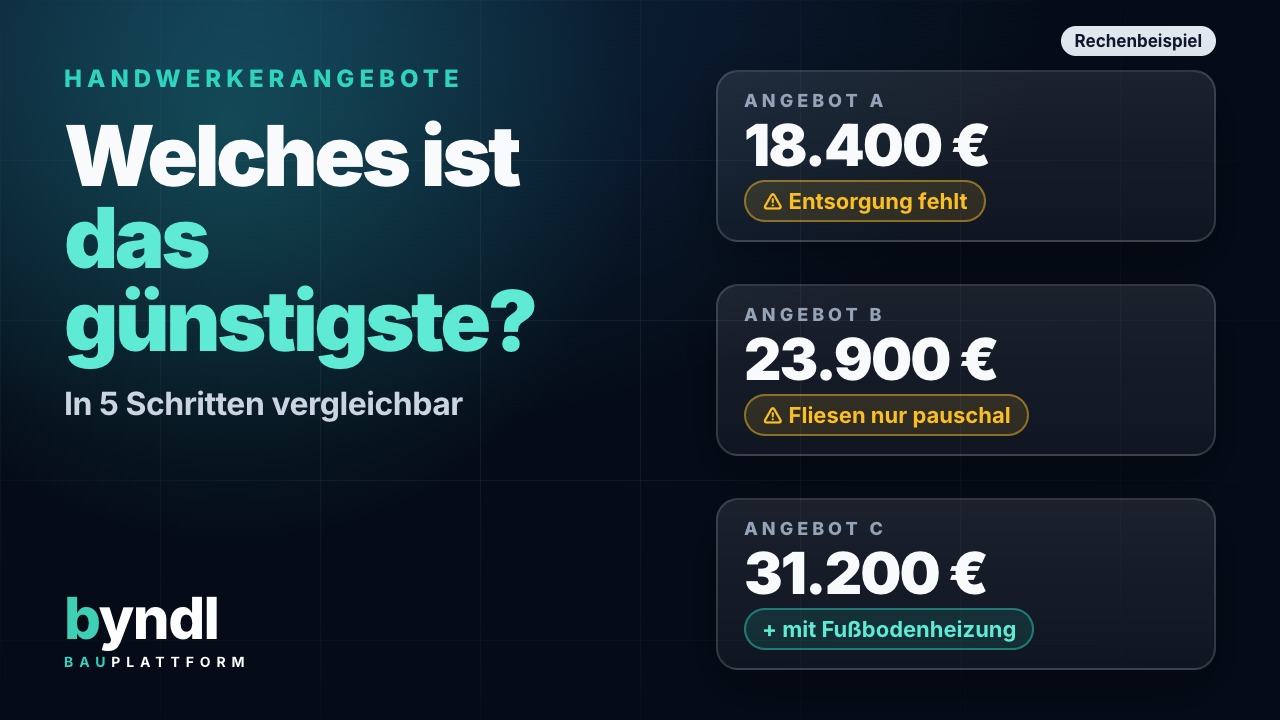

Handwerkerangebote vergleichbar machen – From above of crop anonymous African American female comparing data in papers at table of office
Ratgeber

Handwerkerangebote vergleichbar machen: der Weg durch Elektro, Sanitär, Heizung, Trockenbau, Fliesen und Maler

10.000 € – 100.000 €
Typische Gesamtkosten
12 Wochen
Typische Projektdauer
6 Gewerke
Benötigte Fachbetriebe

Was kostet Handwerkerangebote vergleichbar machen bei Ihnen?

Beschreiben Sie Ihr Vorhaben – unsere KI erstellt sofort eine fachliche Einschätzung mit Gewerken, Ablauf und Zeitplan.

Jetzt Projekt analysieren
✓ Kostenlos✓ Keine Registrierung✓ Ergebnis in 2 Minuten

Die Ausgangslage und was zuerst geklärt sein muss

Sobald ein Vorhaben mehrere Gewerke berührt – hier typischerweise Elektro, Sanitär, Heizung, Trockenbau, Fliesen und Malerarbeiten – reicht es nicht, Handwerker anzurufen und um ein Angebot zu bitten. Vor der ersten Anfrage müssen einige Fragen geklärt sein, sonst verschieben sich Kosten und Termine später ungeplant.

Schadstoffe

Bei Gebäuden mit Baujahr vor 1993 ist die Wahrscheinlichkeit hoch, dass alte Fliesenkleber, Spachtelmassen, Rohrisolierungen oder Bodenkleber asbesthaltig sind. Vor jedem Rückbau von Bestandsfliesen, Estrich oder Dämmmaterial gehört eine Materialprüfung an den Anfang. Wird ohne Prüfung abgerissen und stellt sich später Asbest heraus, steht die Baustelle – mit Kosten für Fachfirma, Entsorgung und Zeitverlust, die kein Angebot vorgesehen hat.

Feuchtigkeit

Wird ein Bad saniert, zeigt sich beim Rückbau häufig, ob Wand- oder Bodenaufbau bereits durchfeuchtet waren. Die Ursache – undichte Verfugung, defekte Abdichtung, altes Leck – muss geklärt sein, bevor die neue Verbundabdichtung nach DIN 18534 aufgebracht wird. Eine Abdichtung auf feuchtem Untergrund hält nicht, egal wie sorgfältig der Fliesenleger arbeitet.

Statik

Sollen im Zuge des Trockenbaus Wände entfernt oder versetzt werden, muss vorab geklärt sein, ob es sich um tragende Bauteile handelt. Bei tragenden Wänden ist ein Statiker einzuschalten, unabhängig davon, wie dünn die Wand wirkt.

Genehmigungen

In Eigentumswohnungen berühren Änderungen an Sanitärsträngen häufig Gemeinschaftseigentum. Prüfen Sie die Teilungserklärung und holen Sie – falls erforderlich – die Zustimmung der Eigentümergemeinschaft ein, bevor Angebote eingeholt werden. Ein Bauantrag ist in der Regel nur bei Eingriffen in tragende Bauteile oder bei Nutzungsänderungen nötig, sollte aber vorab mit der Bauaufsicht abgeklärt sein.

⚠️
Vor der Ausschreibung klären: Schadstoffe, Feuchteursache, Statik und Genehmigungspflicht gehören auf den Tisch, bevor Sie Angebote einholen. Sonst ändert sich der Leistungsumfang mitten in der Vergabe.
Handwerkerangebote vergleichbar machen – Person in business attire signing a document at a wooden table in an office setting.
Foto: cottonbro studio / Pexels

Die Reihenfolge der Gewerke

Bei dieser Kombination aus Elektro, Sanitär, Heizung, Trockenbau, Fliesen und Malerarbeiten gilt eine feste Logik, die sich aus der Bauphysik und nicht aus Verhandlungsgeschick ergibt.

1. Rückbau und Entsorgung

Alte Sanitärobjekte, Fliesen, Bodenbeläge und – soweit betroffen – alte Leitungen werden entfernt. Erst danach ist der Rohzustand sichtbar, auf dessen Basis die folgenden Gewerke arbeiten.

2. Rohinstallation Elektro, Sanitär, Heizung

Leitungen, Stränge und Anschlüsse werden verlegt, bevor irgendetwas verschlossen wird. Elektriker, Sanitärinstallateur und Heizungsbauer arbeiten hier zeitlich eng verzahnt, weil sie teils dieselben Schlitze und Durchbrüche nutzen.

3. Trockenbau

Erst wenn die Rohinstallation abgenommen ist, werden Wände geschlossen, gedämmt und beplankt. Der Trockenbauer arbeitet damit auf einem geprüften Zustand, nicht auf Verdacht.

4. Fliesenarbeiten

Abdichtung und Fliesen folgen nach dem Trockenbau, auf trockenem und tragfähigem Untergrund.

5. Endmontage Elektro, Sanitär, Heizung

Steckdosen, Schalter, Armaturen, Sanitärobjekte und Heizkörper werden montiert und angeschlossen – erst jetzt, weil vorher noch Staub und mechanische Belastung durch andere Gewerke drohen.

6. Malerarbeiten

Grundierung und erster Anstrich können teilweise vor dem Fliesenlegen erfolgen, der Schlussanstrich aber erst, wenn alle staub- und feuchtebehafteten Arbeiten abgeschlossen sind. Wer den Maler zu früh ans Werk lässt, zahlt doppelt.

Handwerkerangebote vergleichbar machen – A clean and organized office desk with documents, a computer, and chair in a modern workspace.
Foto: Kampus Production / Pexels
Was kostet Handwerkerangebote vergleichbar machen bei Ihnen konkret? Beschreiben Sie Ihr Vorhaben — Sie erhalten sofort eine kostenlose Einschätzung mit Gewerken und Ablauf.
Kostenlos berechnen →

Die kritischen Abhängigkeiten

In dieser Konstellation gibt es drei Abhängigkeiten, die über Qualität und Nachbesserungskosten entscheiden.

Belegreife des Estrichs wird gemessen, nicht geschätzt

Wird im Zuge der Sanierung Estrich erneuert oder ausgebessert, darf der Fliesenleger erst nach einer CM-Messung beginnen. Der Grenzwert liegt bei beheizten Estrichen niedriger als bei unbeheizten. Ein »fühlt sich trocken an« ersetzt die Messung nicht – Feuchte im Estrich führt zu Randfugenrissen und, in Verbindung mit der Abdichtung, zu Schimmelbildung unter dem Belag.

Haustechnik vor dem Schließen von Wänden

Elektro-, Sanitär- und Heizungsleitungen müssen vollständig verlegt und abgenommen sein, bevor der Trockenbauer die Wand schließt. Wird zu früh beplankt, muss für nachträgliche Änderungen wieder geöffnet werden – mit Mehrkosten, die keiner der Beteiligten freiwillig trägt.

Abdichtung vor Fliesen, mit Trocknungszeit

Die Verbundabdichtung nach DIN 18534 braucht Zeit zum Aushärten, bevor gefliest wird. Diese Zeit gehört in den Terminplan, nicht in die Kulanz des Fliesenlegers.

💡
Praxis: Lassen Sie sich die CM-Messung und die Abnahme der Rohinstallation schriftlich bestätigen. Beides sind die Belege, auf die Sie sich bei späteren Reklamationen stützen.
Handwerkerangebote vergleichbar machen – A man working with a financial report and keyboard in an office setting.
Foto: Vitaly Gariev / Pexels
Was kostet Handwerkerangebote vergleichbar machen bei Ihnen konkret? Beschreiben Sie Ihr Vorhaben — Sie erhalten sofort eine kostenlose Einschätzung mit Gewerken und Ablauf.
Kostenlos berechnen →

Wie aus dem Vorhaben eine Ausschreibung wird

Sechs Gewerke, sechs Handwerksbetriebe, sechs Angebote – aber nur dann vergleichbar, wenn alle auf derselben Grundlage kalkulieren. Ruft man ohne Leistungsverzeichnis bei drei Fliesenlegern an, bekommt man drei unterschiedliche Annahmen: unterschiedliche Fliesenformate, unterschiedliche Verlegearten, unterschiedliche Fugenbreiten, unterschiedliche Sockelhöhen. Die Angebote unterscheiden sich dann nicht wegen der Preisgestaltung, sondern weil sie unterschiedliche Leistungen beschreiben.

Ein Leistungsverzeichnis legt für jedes Gewerk Positionen mit Mengen, Ausführungsstandard und Vorbemerkungen fest – etwa Fliesenformat und -klasse, Abdichtungsart nach DIN 18534, Kabelquerschnitte nach DIN VDE 0100, Heizkörperleistung nach Raumaufmaß. Erst wenn alle Anbieter dieselben Positionen bepreisen, lassen sich die Zahlen nebeneinanderlegen.

byndl erstellt aus Ihren Angaben ein VOB-konformes Leistungsverzeichnis mit Mengen und Vorbemerkungen, dazu eine Kostenschätzung, schreibt passende Betriebe an und liefert einen Terminplan, der die Abhängigkeiten zwischen den Gewerken berücksichtigt. Registrierung und Projektbeschreibung sind kostenlos.

Wenn Sie das LV selbst erstellen: Halten Sie für jedes Gewerk Grundrisse mit Maßen, Fotos des Bestands, den gewünschten Ausführungsstandard und die Vorbemerkungen zu Normen fest. Ohne diese Basis bleibt jeder Angebotsvergleich Bauchgefühl.

Handwerkerangebote vergleichbar machen – A business professional organizing documents at a busy office desk, emphasizing productivity.
Foto: Mikhail Nilov / Pexels

Typische Fehler in dieser Lage

Steigleitungen ungeprüft lassen

Wird nur das Bad saniert, aber die Steigleitung für Wasser oder Abwasser ist alt und marode, holt sie das Vorhaben später ein – oft erst nach dem Fliesenlegen, wenn ein Leck sichtbar wird. Prüfen Sie Alter und Material der Stränge vor der Ausschreibung.

Fliesenleger beginnt ohne Freigabe

Wird ohne CM-Messung gefliest, zeigen sich Randfugenrisse oder Schimmel oft erst Monate später – wenn die Gewährleistungsfrage schwer zu klären ist, weil mehrere Gewerke beteiligt waren.

Trockenbauer schließt zu früh

Ohne Abnahme der Rohinstallation verschlossene Wände müssen bei Nachbesserungen wieder geöffnet werden. Das kostet Zeit und beschädigt oft frisch verlegte Fliesen oder Anstriche in der Nähe.

Maler zu früh beauftragt

Wird der Schlussanstrich vor Abschluss der Fliesen- und Sanitärarbeiten ausgeführt, entstehen Schäden durch Staub, Spritzwasser oder mechanische Belastung – der Anstrich muss teilweise wiederholt werden.

Einzelvergabe ohne Koordination

Werden alle sechs Gewerke unabhängig voneinander beauftragt, ohne gemeinsamen Terminplan, behindern sie sich gegenseitig. Die Baustelle steht dann öfter, als sie arbeitet – bei einer Gesamtdauer von rund zwölf Wochen wirkt sich das direkt auf Fertigstellung und Kosten aus.

⚠️
Häufigste Ursache für Streit: Angebote ohne gemeinsame Leistungsbeschreibung. Wer hier spart, zahlt später bei der Abgrenzung von Nachträgen.

Bereit für Ihr Projekt?

In 2 Minuten wissen Sie, was Ihr Projekt kostet, welche Gewerke Sie brauchen und wie lange es dauert.

Jetzt Projekt analysieren
✓ Kostenlos✓ Keine Registrierung✓ Ergebnis in 2 Minuten

Häufige Fragen zur Handwerkerangebote vergleichbar machen

Bei Gebäuden vor 1993 ja. Asbesthaltige Materialien sind oft nicht als solche erkennbar, etwa in Fliesenkleber oder Spachtelmasse. Eine Materialprobe vor dem Rückbau schützt vor Baustopp und ungeplanten Entsorgungskosten.
Die CM-Messung ist der einzige belastbare Nachweis der Belegreife. Ohne sie haftet im Schadensfall meist niemand eindeutig, weil sich nicht klären lässt, ob Feuchte im Estrich oder ein Ausführungsfehler die Ursache war.
Ja, das ist üblich. Wichtig ist, dass alle drei Gewerke vor dem Trockenbau fertig und abgenommen sind, damit keine Wand für Nacharbeiten wieder geöffnet werden muss.
Nur über ein gemeinsames Leistungsverzeichnis mit identischen Positionen, Mengen und Vorbemerkungen für alle Anbieter. Ohne diese Grundlage bepreist jeder Betrieb eine andere Annahme.
Das kann als unzulässiger Eingriff in Gemeinschaftseigentum gewertet werden. Klären Sie das vor der Ausschreibung, sonst drohen Rückbauforderungen nach Abschluss der Arbeiten.
Bei geordneter Reihenfolge rund zwölf Wochen, von Rückbau bis Abnahme. Verzögerungen entstehen fast immer durch fehlende Freigaben wie die CM-Messung oder durch unkoordinierte Einzelvergabe.
